作為一個新手,首先要了解的是整個裝修流程,知道要做些什么,心里有個底,裝修時才不會因?yàn)樯兑膊欢龊芏嗾`會。
下面西安今朝裝飾溫馨提示:裝修可以大致分為四個環節,分別是:設計環節、施工環節、安裝環節、收尾環節。
設計環節
確定風格、尋找裝修公司、敲定裝修方案,周期約為半個月。
裝修是一個系統性的工程,所以必須要提前做好規劃。
開始裝修前,你需要通過房屋構造和空間布局來判斷自己需要的生活設施,選擇好自己喜歡的裝修風格。
有了大致的規劃之后,就可以開始設計裝修草圖,進而確定好裝修方案。
劃個重點:
在前期的設計中,必須要對房子進行一次詳細的測量。測量的內容包括:
1、裝修過程涉及的面積。特別是貼磚面積、墻面漆面積、壁紙面積、地板面積。
2、主要墻面尺寸。特別是以后需要設計擺放家具的墻面尺寸。順道說一句,開工前記得去物業辦理開工手續,繳納裝修押金。
施工環節
施工環節周期較長,涉及了較多工序,一般就有主體拆改、水電改造、木瓦油工程。

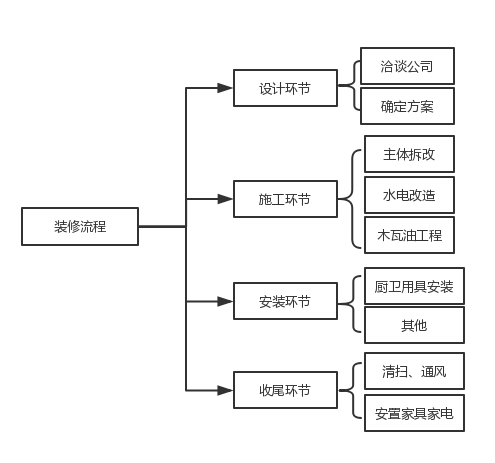

施工環節整體流程如下:
主體拆改
主體拆改的所需時間看工程大小而定,一般拆改地方不多的話則只需3~4天即可完成。

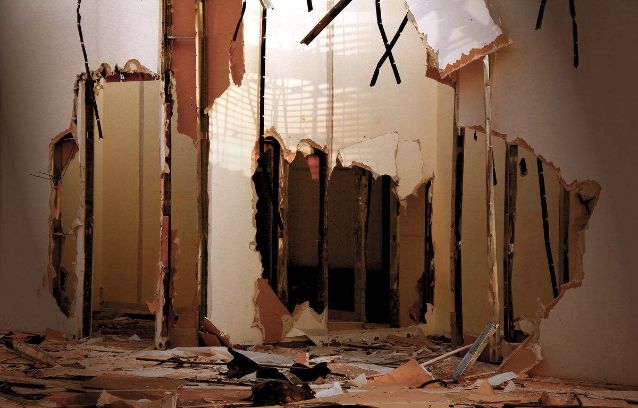

確定好方案之后,就可以帶領拆改大隊入營。主體拆改作為裝修前的第一個項目,主要包括:拆墻、砌墻、鏟鐵皮、換塑封鋼窗等等。簡單來說,就是搭建工地的框架。
劃個重點:
主體拆改結束,即可開始測量門洞,定制木門。因?yàn)閷?shí)木門制作周期為一個月,提前定制可以讓工期銜接更為緊密。
水電改造

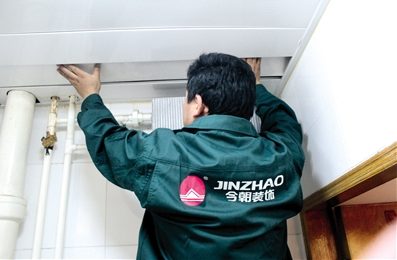

水電改造整體周期約為一周。
水電改造是裝修時的重中之重,因?yàn)檫@個關系著日后生活的用水用電是否方便,更重要的是水電直接關系著家庭安全的生活環境。所以裝修時,一定要在這個工序上下足功夫。
劃個重點:

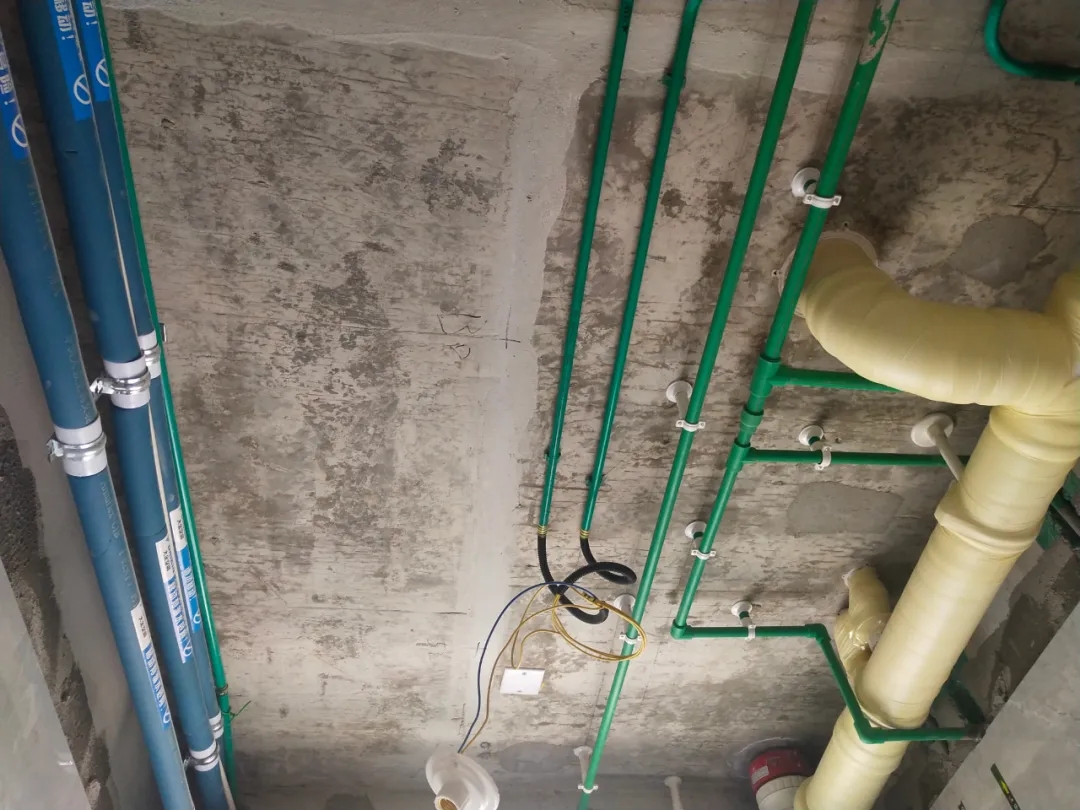

1、水電施工基本原則:走頂不走地,頂不能走,考慮走墻,墻也不能走,才考慮走地。
2、在開線槽前,要先做好線路定位,主要考慮開關、插座、燈具等電器的位置。此時可進行櫥柜的第一次測量。
3、嚴格的監督水電工程中的質量及一些相關的隱患問題,及早發現及早解決。
木瓦油工程
如果忙得開, 木瓦油三個工作可以交叉進行,整個周期只需一個月。
木、瓦、油是施工環節的三兄弟,分別是指木工、貼磚、刷墻面漆?;镜某鰣?chǎng)順序是一木二瓦三油,基本原則是“誰臟誰先上”。
木工活主要包括包立管、做裝飾吊頂、貼石膏線等。

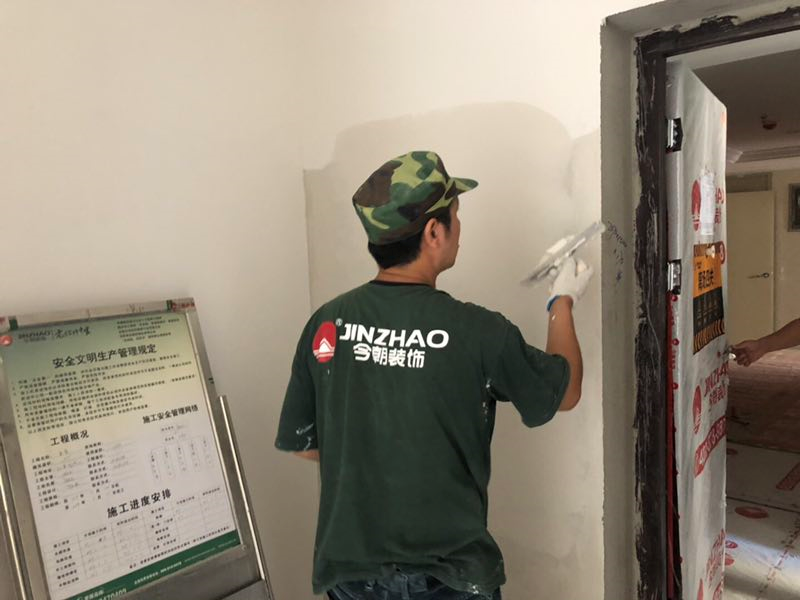

貼磚是裝修時較大的工序。如果空間夠大,可在木工還沒結束就讓瓦工進場貼磚。刷墻面漆主要完成墻面基層處理、刷面漆、給“木工老大”打的家具上漆等工作。
劃個重點:
1、如家中需做假墻,要在假墻上安裝水電線路,則需要提前告知水電改造工人預埋線。
2、廚房墻地貼好磚之后進行櫥柜的第二次測量,開始定制櫥柜;也可以開始物色、購買家具。

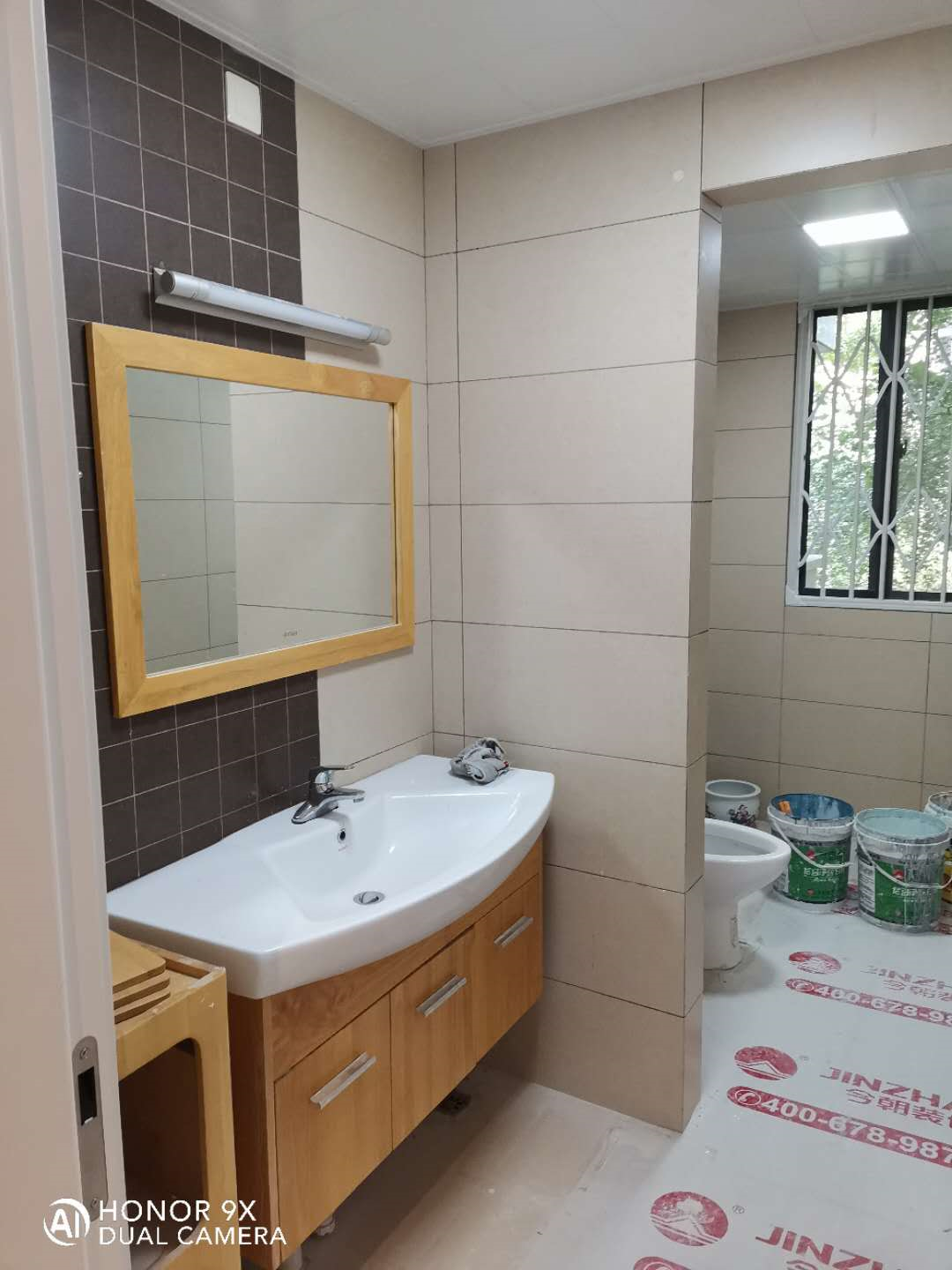

安裝環節
安裝環節的工作較為零碎,所需時間約為一周。
在施工環節結束之后,裝修工作才完成一半?,F(xiàn)在普遍理解的裝修只是裝修中的施工環節,但我們置備家當?shù)陌惭b環節也是裝修的重頭戲。
安裝環節工序如下:
劃個重點:
1、廚房器具的安裝包括抽煙機和灶具的安裝,兩者的安裝可以安排在同一天,方便雙方協調。
2、熱水器、廚房器具、五金材料可在施工環節快結束時開始物色購買。
收尾環節
收尾環節時間為2~4天。
所謂的收尾環節就是,做好入住前的保潔,對房屋進行通風。清掃完后,放置好家具、家電,擺放好配飾,等待拎包入住。
劃個重點:
入住前的清掃,應該盡量保持盡可能多的“平面”,以便能夠徹底的清掃。
購買家具時,記得量好門寬和擺放位置大小,避免買了無法搬進門和位置不夠大的尷尬。
把四個環節所需時間加起來,發現整個裝修周期只需兩個多月。但施工過程中,可能會由于天氣等原因?qū)е鹿て谘娱L(zhǎng)。正常情況下,一般裝修工期需三到四個月。
裝修時要注意四點:
定期驗收施工質量
施工質量差往往容易出現衛生間滲水、乳膠漆鼓包、管線掩埋不符合行業標準等。所以,在每一個階段完工的時候都可以請專業人士上門進行監理,及早發現問題。
施工時切忌不要頻繁改動裝修方案
裝修時頻繁改動方案,容易導致誤工、廢料,雙方矛盾不斷。裝修方案應該在施工之前就確立,若有較大改動也應在施工前完成。
多預留一些儲藏空間
小戶型在裝修時可以充分考慮以后的儲藏收納功能。要知道,日后家里的東西只會越來越多,所以收納的地方跟插座一樣,寧可多也不愿少。
安排好材料購置時間
做好每個環節所需材料購置時間安排,避免材料未能及時到而影響裝修進度。
西安今朝裝飾溫馨提示,裝修繁瑣,請合理安排各自的時間節點:
1、前期網上咨詢,簡單溝通裝修初步想法、需求;(1-2天)
2、到店了解公司規模、設計師能力、主營裝修模式、所帶材料品牌;(1天)
3、上門測量詳細房屋尺寸,溝通具體生活功能需求;(1天)
4、設計師制作平面改造圖、各空間詳細預算、主材預算、參考效果圖;(3天)
5、再次到店,看初步設計方案、報價,商榷修改內容;(1天)
6、設計師修改方案;(2天)
7、再次到店確定方案,報價,交定金;(1天)
8、設計師出每個空間具體的效果圖;(3-5天)
9、雙方確定最終方案,簽裝修合同;(1天)
10、開工,正式進入為期60至90天的裝修期。
